4月15日,哈密—重庆±800千伏特高压直流输电工程(以下简称疆电入渝工程)启动双极直流系统检修。这也是该重大工程重要组成部分——渝北换流站自去年6月10日投产以来首次年度集中检修,将为今年我市“迎峰度夏”保供工作提供坚实电力支撑。 本次检修历时81天,其中4月15日至4月26日为集中检修期,9家施工单位近1000名作业人员将参与现场作业,检修范围覆盖直流场、换流变、换流阀及阀冷、交流滤波器场等区域及设备。

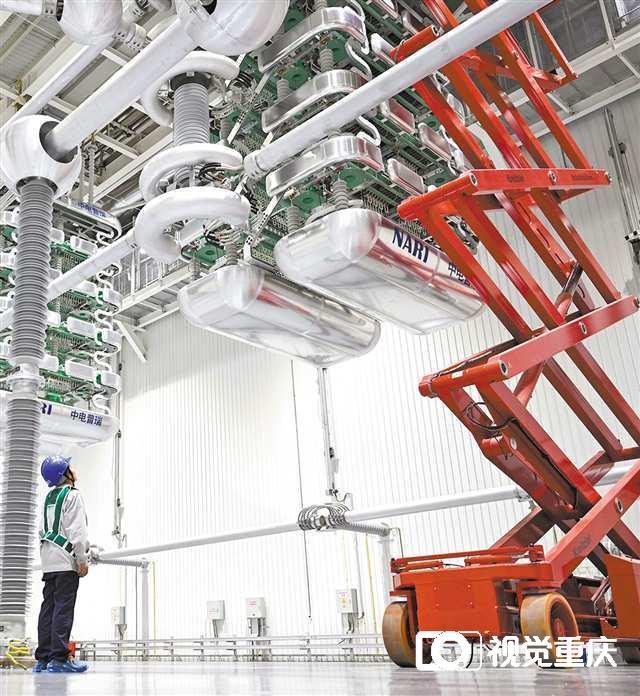

记者15日在换流变区域看到,工作人员正操作曲臂车,断开换流变压器网侧引线。下一步,将进行换流变压器本体套管介质损耗试验。 在换流阀厅,工作人员正断开换流变压器阀侧套管引流线,断开换流变压器与换流阀电气连接,准备做换流变阀侧绕组直流电阻测试。 据了解,渝北换流站年度检修具有设备覆盖广、作业规模大、技术难度高等特点,叠加多专业并行、多队伍协同、分阶段停电、高风险集中等多重挑战,管控难度极大。 为确保检修工作安全高效推进,国网重庆市电力公司提前谋划,完成组织体系搭建、设备状态评估、检修方案编审等准备工作,累计编审作业方案55份,明确检修项目1579项;严格全流程工作机制,精准管控倒闸操作、工作票许可、一二次安措实施、检修质量、关键进度等核心环节,确保作业风险、工艺质量、实施进度都“可控在控”。 针对高空作业、有限空间、高压试验、阀塔作业、起重吊装等高风险场景,国网重庆市电力公司逐项制定专项防控措施,通过实施区域硬隔离、人员分色管理、交叉作业错峰施工等方式,严守安全底线;同步落实运行设备特巡、站用电应急保障、跳闸事故演练等措施,保障检修期间设备安全稳定运行。 原标题:“疆电入渝”渝北换流站集中检修备战迎峰度夏 编辑:李梓琪 校审:张亚 总值班:严一格 |
